به گزارش خبرنگار خبرگزاری تسنیم از اسلامشهر، روند شتابان شهرنشینی در دهههای اخیر، ساختار فضایی، کالبدی و جمعیتی کلانشهر تهران و مناطق پیرامونی آن را با دگرگونیهای بنیادین و بیسابقهای مواجه ساخته است.
توسعه مناطق حاشیهای و شکلگیری شهرهای اقماری پرجمعیت، اگر چه در ابتدا به عنوان پاسخی به نیاز روزافزون مسکن، تمرکززدایی از هسته مرکزی و مدیریت سرریز جمعیتی پایتخت مطرح شد، اما در عمل چالشهای پیچیده و چندوجهی متعددی را در حوزه برنامهریزی شهری، زیرساختهای خدماتی و به ویژه حملونقل و ترافیک منطقهای به همراه داشته است.
در این ساختار دوقطبی میان مرکز و پیرامون، شهرستان اسلامشهر با جمعیتی بالغ بر ۷۰۰ هزار نفر و قرارگیری در کریدور حیاتی و استراتژیک جنوب غرب استان تهران، نقشی بیبدیل و تعیینکننده در معادلات اقتصادی، کارگاهی و جمعیتی منطقه ایفا میکند.
بررسیهای جامع ترافیکی و دادههای ثبت شده توسط دوربینهای کنترل تردد شهری نشان میدهد که به طور متوسط روزانه بیش از ۶۰۰ هزار تردد از محورهای مواصلاتی و شریانهای ارتباطی اسلامشهر به سمت پایتخت و بالعکس انجام میپذیرد.
این حجم عظیم از تقاضای سفر که بخش عمدهای از آن شامل سفرهای شغلی، تحصیلی و خدماتی اجباری است، بار ترافیکی خردکننده و فلجکنندهای را بر شریانهای اصلی ارتباطی نظیر بزرگراه آیتالله سعیدی، جاده قدیم ساوه، آزادراه تهران-ساوه و در نهایت بزرگراههای درونشهری تهران همچون آزادگان و نواب تحمیل کرده است.
تمرکز این حجم از وسایل نقلیه شخصی و ناوگان فرسوده حملونقل عمومی جادهای، نه تنها اتلاف میلیونها ساعت از وقت شهروندان را در پی داشته، بلکه هزینههای گزافی را از منظر استهلاک زیرساختها، مصرف سوخت و تصاعد آلایندههای زیستمحیطی بر اقتصاد ملی تحمیل کرده است.
در پاسخ به این بحران ساختاری و در راستای تحقق اهداف توسعه پایدار شهری و رویکرد توسعه مبتنی بر حملونقل همگانی، کلانپروژه متروی اسلامشهر به عنوان امتداد حیاتی و استراتژیک خط ۳ متروی تهران طراحی و در دستور کار حاکمیت قرار گرفت.
این طرح کلان در میان ۱۰ کلانشهر منتخب و پروژههای راهبردی کشور برای توسعه حملونقل ریلی گنجانده شده و از آن به عنوان یکی از حیاتیترین شریانهای ترانزیتی جنوب غرب پایتخت یاد میشود.
پروژه متروی اسلامشهر فراتر از یک زیرساخت ترانزیتی ساده، یک شریان حیاتی توسعهبخش است که پیامدهای عمیق و گسترده اقتصادی، اجتماعی و زیستمحیطی را برای کلانشهر تهران، شهرستان اسلامشهر و حتی شهرستانهای همجوار نظیر بهارستان و رباطکریم به همراه خواهد داشت.
این گزارش با اتکا به دادههای متقن فنی، اسناد بالادستی، بررسیهای میدانی و تحلیلهای اقتصاد سیاسی شهری، به کالبدشکافی دقیق این پروژه از بدو پیدایش تا وضعیت کنونی میپردازد و چشمانداز بهرهبرداری از آن را در ماههای آتی با بررسی تمامی متغیرهای مداخلهگر تحلیل میکند.
ریشهیابی تاریخی و سیر تطور سیاستگذاری توسعه خطوط ریلی منطقه
مفهوم اتصال ریلی شهر اقماری اسلامشهر به شبکه یکپارچه و گسترده متروی پایتخت، ریشه در مطالعات جامع حملونقل کلانشهر تهران و اسناد طرح تفصیلی منطقه دارد. بررسی روند تاریخی این پروژه نشاندهنده فراز و نشیبهای متعددی در حوزه سیاستگذاری کلان، تخصیص بودجه و تغییر پارادایمهای مدیریتی است که تحلیل آنها برای درک وضعیت کنونی پروژه الزامی است.
فاز مطالعاتی، امکانسنجی اولیه و مسیریابی احداث متروی اسلامشهر بر اساس مستندات و مصوبات شورای عالی هماهنگی ترافیک شهرهای کشور از اواخر سال ۱۳۸۹ به صورت جدی آغاز شد.
در این مقطع، مشاوران طرح با بررسی گزینههای مختلف از جمله احداث خطوط قطار حومهای (LRT) یا اتصال به شبکه متروی سنگین، در نهایت امتداد خط ۳ متروی تهران را به عنوان بهینهترین گزینه از منظر ظرفیت جابهجایی و یکپارچگی شبکه انتخاب کردند.
با تکمیل طرحهای توجیهی فنی، اقتصادی و زیستمحیطی، این پروژه سرانجام در سال ۱۳۹۱ مورد تصویب نهایی هیئت وزیران قرار گرفت تا به عنوان یک طرح ملی با ردیف بودجه مشخص دولتی، وارد فاز اجرایی و عملیاتی شود.
با این وجود، بروز محدودیتهای شدید در اقتصاد کلان کشور، تشدید تحریمهای بینالمللی، نوسانات درآمدهای نفتی و تغییر رویکردهای بودجهای در دولتهای وقت سبب شد تا تخصیص اعتبارات ملی به این پروژه در حد مطالعات باقی مانده و عملیات اجرایی آن با تاخیری چندین ساله و فرساینده مواجه شود.
نقطه عطف تاریخی و تغییر پارادایم مدیریتی در این کلانپروژه در سال ۱۳۹۸ رقم خورد. در این سال، با پیگیریهای مستمر مدیریت شهری اسلامشهر، شورای اسلامی شهر و نمایندگان مجلس، مسئولیت کارفرمایی و اجرای پروژه با انعقاد تفاهمنامههایی از دولت به شهرداری اسلامشهر تفویض شد.
تغییر رویکرد از یک پروژه صرفاً دولتی و متکی به بودجه ملی به پروژهای با عاملیت و خطشکنی مدیریت شهری، موتور محرکه آغاز عملیات فیزیکی و استقرار تجهیزات کارگاهی شد. اگرچه این تصمیم شجاعانه توانست طلسم توقف پروژه را بشکند و حفاری تونلها را آغاز کند، اما در بطن خود، پارادوکس تأمین مالی زیرساختهای کلان ملی از طریق منابع محدود محلی را به همراه داشت که تبعات آن در سالهای بعد و تا اردیبهشت ۱۴۰۵ به وضوح نمایان شد.
پس از طی مراحل پیچیده تجهیز کارگاه، تملک اراضی مورد نیاز برای شفتهای ورودی و خروجی و عقد قراردادهای کلان با پیمانکاران دارای صلاحیت، کلنگ آغاز عملیات اجرایی به صورت رسمی در سال ۱۳۹۸ به زمین زده شد. در این مقطع، دستگاههای عظیم حفار مکانیزه (TBM) با تکنولوژی پیشرفته، کار خود را در اعماق زمین و از محدوده بزرگراه آزادگان به سمت جنوب غرب آغاز کردند تا رویای دیرینه اتصال ریلی اسلامشهر به پایتخت وارد مرحله اجرایی شود.
روند پیشرفت این پروژه از سال ۱۳۹۸ تاکنون شاهد مقاطع کلیدی متعددی بوده است. پس از آغاز حفاری، یکی از مهمترین دستاوردها در پاییز سال ۱۴۰۲ با اتمام کامل حفاری مکانیزه تونل فاز نخست به طول تقریبی ۱۰ کیلومتر رقم خورد.
متعاقب آن، با تکمیل مطالعات مهندسی ارزش و استانداردسازی، از ابتدای تیرماه سال ۱۴۰۳ عملیات حساس روسازی و ریلگذاری مسیر رسماً آغاز شد. برگزاری آیین نمادین ریلگذاری در آبان ۱۴۰۳ همزمان با میلاد حضرت زینب (س) با حضور مقامات کشوری و لشکری، نشان از اراده جدی برای پیشبرد طرح داشت.
با این حال، بحرانهای مالی و تورم افسارگسیخته همواره سایه سنگینی بر سر پروژه داشته است، تا جایی که سفر استانی ریاستجمهوری در اواخر سال ۱۴۰۳ و تخصیص اعتبارات ویژه، به عنوان آخرین تلاشها برای نجات زمانبندی پروژه در نظر گرفته شد.

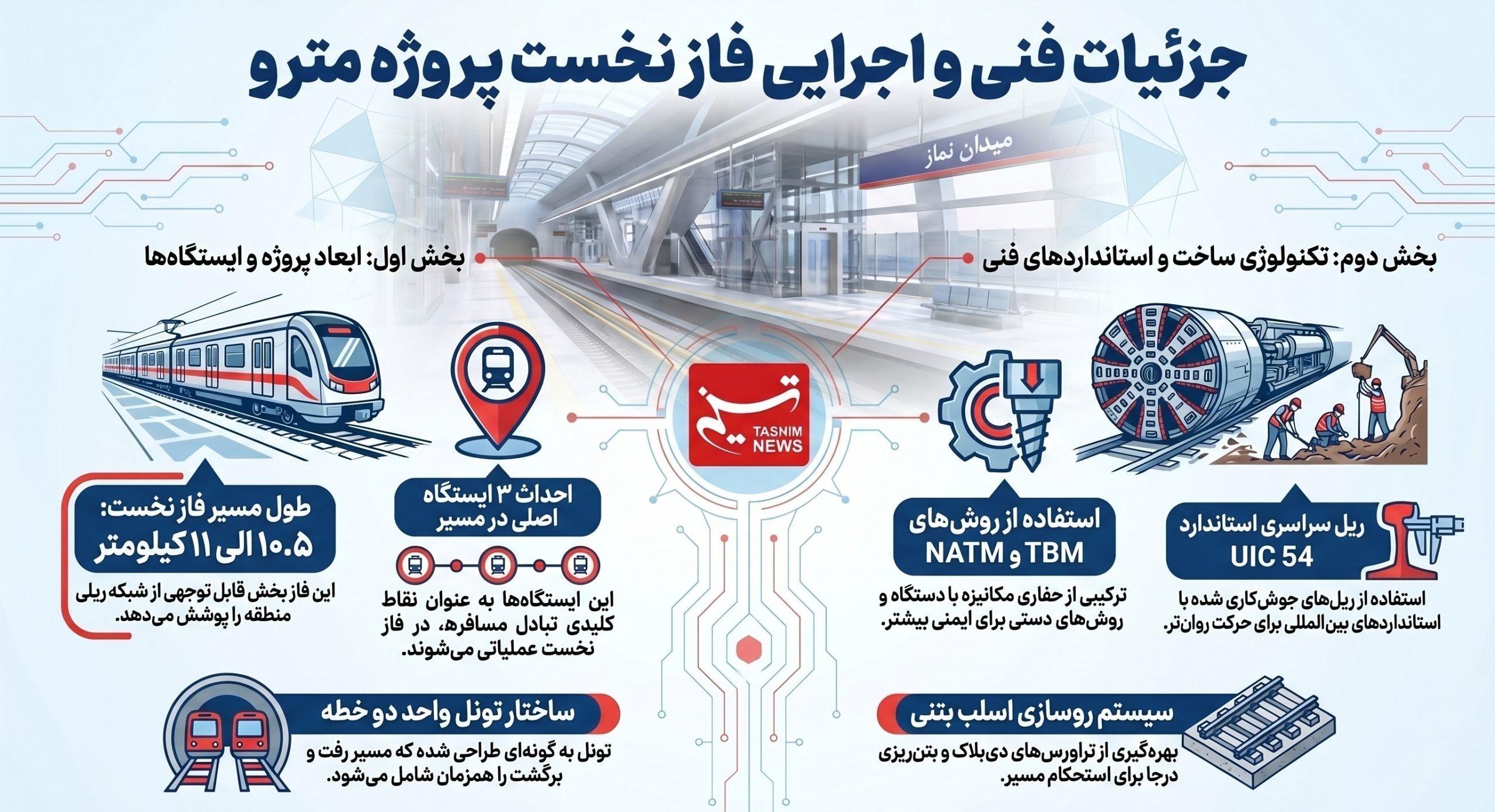

کالبدشکافی فنی، مهندسی و معماری خطوط و ایستگاهها
ساختار فنی، معماری و مهندسی متروی اسلامشهر بر مبنای آخرین استانداردهای روزآمد شبکه ریلی زیرزمینی طراحی و پیادهسازی شده است. طول کل مسیر پیشبینی شده این خط در برنامههای جامع توسعه، بیش از ۱۵٫۵ کیلومتر تا میدان قائم اسلامشهر برآورد شده است که در اسناد توسعهای بلندمدت، پتانسیل امتداد تا ۲۱ کیلومتر و اتصال به شهرهای گلستان، رباطکریم و محدوده شهرستان بهارستان را نیز دارا است اما در این زمینه نیز حاشیه های زیادی ایجاد شده است مبنی بر اینکه ممکن است ایستگاه میدان نماز اسلامشهر، آخرین ایستگاه متروی اسلامشهر باشد!
به منظور مدیریت بهینه منابع مالی، کنترل زمانبندی و کاهش ریسکهای اجرایی، این ابرپروژه به چندین فاز و قطعه مجزا تفکیک شده است.
مختصات فنی و اجرایی فاز نخست پروژه
فاز اول این پروژه که هماکنون در خرداد ۱۴۰۵ تمرکز اصلی و مطلق مدیریت شهری، پیمانکاران و دولت بر تکمیل و راهاندازی آن معطوف است، مسیری به طول تقریبی ۱۰٫۵ تا ۱۱ کیلومتر را در بر میگیرد.
مبدأ مختصاتی این خط در یک انشعاب سهراهی پیچیده در عمق زمین، واقع در ۴۰۰ الی ۶۲۰ متر پایینتر از ایستگاه متروی آزادگان (که هماکنون به عنوان انتهای خط ۳ متروی تهران در حال سرویسدهی است) جانمایی شده است. از این نقطه تبادلی، تونل فاز نخست از حاشیه و امتداد بزرگراه آیتالله سعیدی و با عبور از زیر شریانهای پرتردد به سمت جنوب غرب امتداد یافته و در نهایت به ایستگاه استراتژیک میدان نماز در قلب شهرستان اسلامشهر ختم میشود.
مقطع عرضی تونل در این مسیر به صورت یک تونل واحد دو خطه طراحی شده است که امکان عبور همزمان قطارهای مسیر رفت و برگشت را در یک فضای مشترک تونلی فراهم میآورد. انتخاب این مقطع تونلی علاوه بر کاهش هزینههای حفاری، مزایایی در زمینه تهویه آئرودینامیک قطارها ایجاد میکند. از منظر تکنولوژی حفاری و مهندسی ژئوتکنیک، این بخش ترکیبی هوشمندانه از روشهای نوین مکانیزه و روشهای سنتی سازگار با بافت شهری است:

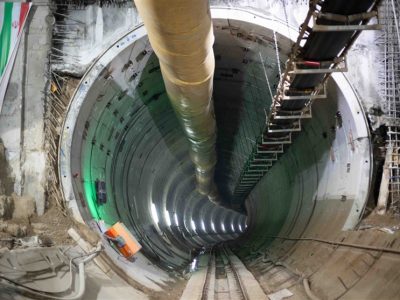

نخست، بخش اعظم مسیر که بالغ بر ۹٫۸ کیلومتر از طول تونل را شامل میشود، توسط دستگاههای غولپیکر حفار مکانیزه تمام مقطع حفر شده است. راهبری این بخش از پروژه طی یک قرارداد ۳۶ ماهه به موسسه حراء (وابسته به قرارگاه سازندگی خاتمالانبیاء) واگذار شد.
استفاده از ماشینهای TBM با قابلیت حفظ فشار جبهه کار (EPB)، نقش حیاتی در کنترل نشستهای سطحی در زیر بزرگراههای پرتردد و مناطق مسکونی ایفا کرد. ثبت رکورد خیرهکننده ۱,۴۶۰,۷۲۰ نفر-ساعت کارکرد معادل ۸۵۵ روز کاری بدون وقوع هیچگونه حادثه کارگاهی تا مقطع اردیبهشت ۱۴۰۰، نشان از رعایت بالاترین استانداردهای ایمنی، بهداشت و محیط زیست در این بخش از عملیات دارد.
دوم، قطعهای بحرانی به طول حدود ۹۰۵ متر نیز در دستور کار قرار داشت که به دلیل شرایط خاص ژئوتکنیکی، تلاقی با تأسیسات حیاتی شهری و محدودیتهای تملک اراضی، امکان استفاده از دستگاه TBM در آن میسر نبود.
این قطعه با استفاده از روش حفاری دستی و تکنیک نوین اتریشی (NATM) مشتمل بر حفاری مرحلهای، نصب قابهای فولادی، شاتکریت و در نهایت لاینینگ بتنی یکپارچه اجرا گردید. اتمام این بخش دشوار در سال گذشته و اتصال آن به دیواره متروی تهران، دستاورد مهندسی مهمی در عبور از گلوگاههای اجرایی پروژه به شمار میرود.
پس از اتمام سازه نگهبان و لاینینگ نهایی، سیستم روسازی و ریلگذاری مسیر در دستور کار قرار گرفت. بر اساس مشخصات فنی مصوب، روش اجرای روسازی در این تونل به صورت اسلب بتنی درجا با استفاده از بلوکهای پیشساخته بتنی (تراورس دیبلوک) و ریل پیوسته طراحی شده است.
ریل مصرفی در این پروژه از نوع استاندارد بینالمللی UIC 54 است که مقاومت بالایی در برابر بارهای دینامیکی و سایش در مسیرهای پرتردد زیرزمینی دارد. تأمین و تدارک بیش از ۲۱ کیلومتر ریل مورد نیاز مسیر و سه دستگاه کراساوور (سوزنهای تقاطعی) مستقیماً توسط شهرداری اسلامشهر انجام پذیرفته است.

معماری ایستگاهها و استراتژی بهرهبرداری فازبندیشده
برنامهریزی استراتژیک برای راهاندازی و بهرهبرداری از فاز نخست، مبتنی بر اولویتبندی ساخت ایستگاهها بر اساس تراکم تقاضای سفر و پتانسیلهای تملک اراضی است. در طول مسیر ۱۱ کیلومتری فاز اول، سه ایستگاه اصلی جانمایی و طراحی شده است که وضعیت احداث آنها با یکدیگر تفاوتهای معناداری دارد:
ایستگاه چهاردانگه: با توجه به موقعیت مکانی استراتژیک، استقرار صنایع و کارگاههای متعدد و جمعیت متمرکز این منطقه، احداث این ایستگاه در اولویت قرار گرفته است. سازه نگهبان و عملیات سفتکاری این ایستگاه با پیشرفت فیزیکی بیش از ۵۰ تا ۵۵ درصدی در حال اجرا است.
تامین منابع مالی بخشی از این ایستگاه نیازمند مشارکت جدی و تعهدات شهرداری چهاردانگه بوده است. پیگیریهای فرمانداری در ماههای اخیر بر این نکته متمرکز بوده که شهرداری چهاردانگه باید تکمیل بخش مربوط به سکوی این ایستگاه را در اولویت قرار دهد تا خللی در روند اجرای پیوسته ریلگذاری مسیر ایجاد نگردد.
ایستگاه شاطره: بررسیهای میدانی و گزارشهای فنی نشان میدهد که عملیات ساختمانی و احداث سازه اصلی این ایستگاه هنوز به مرحله جدی و پیشرفت قابلتوجهی نرسیده است.
بر اساس سیاستگذاریهای انجام شده جهت تسریع در افتتاح خط، مقرر شده است که ایستگاه شاطره در بدو افتتاح فاز اول مترو، صرفاً به صورت یک «ایستگاه عبوری» عمل کند. به عبارت دیگر، قطارها بدون توقف از این مقطع عبور خواهند کرد و تکمیل سازههای جانبی، دسترسیهای مسافری و نصب پلهبرقیها به فازهای بعدی و پس از تأمین مالی مجزا موکول شده است.
ایستگاه میدان نماز: این ایستگاه به عنوان شاهبیت فاز نخست، پایانه موقت تبادل سفر در اسلامشهر و مهمترین گره ترافیکی منطقه، با استفاده از روش مدرن و پیچیده “بالا به پایین” در حال احداث است.

استفاده از این روش موجب شد تا اختلال در ترافیک سطحی میدان نماز به حداقل ممکن برسد. پیشرفت فیزیکی این ایستگاه کلیدی به رقم قابل توجه ۶۸ درصد رسیده است. میدان نماز به دلیل موقعیت جغرافیایی خود در تقاطع شریانهای اصلی، یک پایانه مسافربری طبیعی است که با احداث ایستگاه مترو، نقش هاب ترانزیتی را ایفا کرده و دسترسی مسافران از سایر نقاط اسلامشهر، واوان و مناطق حومهای را به شبکه ریلی تسهیل میکند.
برنامهریزی و چشمانداز فاز دوم توسعه
طراحی بلندمدت و استراتژیک این شریان ریلی، هرگز متوقف به ایستگاه میدان نماز نخواهد بود. فاز دوم پروژه با طولی معادل ۵٫۵ کیلومتر از میدان نماز آغاز شده و در امتداد بلوار بسیج تا میدان قائم (با پیشبینی ایستگاههایی) امتداد مییابد.

به منظور جلوگیری از توقف ماشینآلات، حفظ راندمان کارگاه و بهرهگیری از پتانسیل دستگاه TBM موجود در سایت، عملیات حفاری این فاز از دیماه ۱۴۰۳ آغاز شد و تا اواخر اردیبهشت ۱۴۰۵، حدود ۳۵ درصد پیشرفت فیزیکی در بخش حفاری تونل فاز دوم به ثبت رسیده است.
علاوه بر این، در اسناد آمایش سرزمین و برنامههای توسعهای منطقه، امتداد این مسیر فراتر از مرزهای اسلامشهر و تا شهر گلستان، رباطکریم و شهرستان بهارستان نیز پیشبینی شده است. تحقق این ابرپروژه منطقهای، مستلزم تشکیل یک کنسرسیوم قدرتمند مشترک میان شهرداریهای مسیر، استانداری تهران و وزارت راه و شهرسازی است که مطالعات اولیه آن در اواخر سال گذشته کلید خورده است.

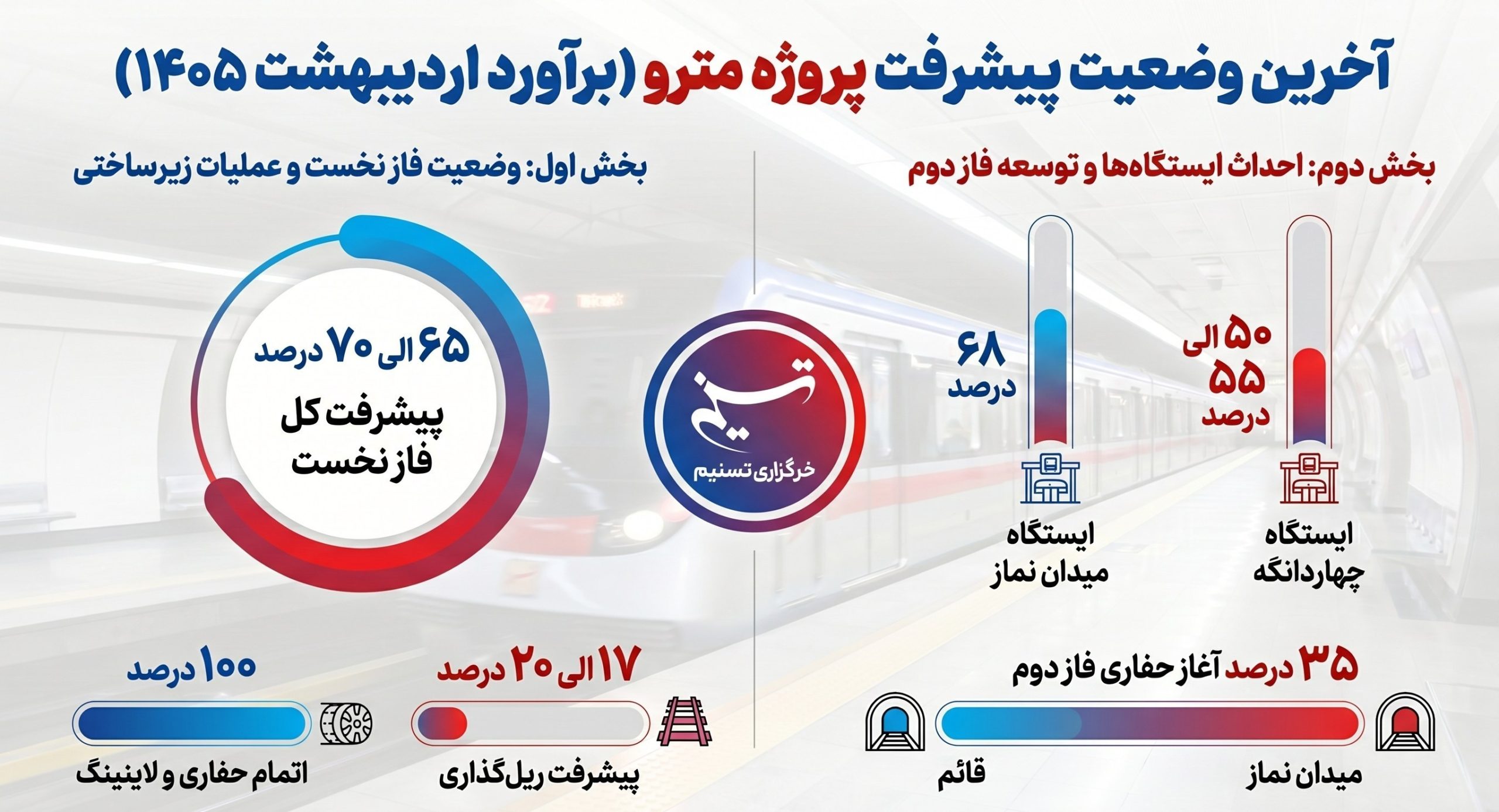

تحلیل وضعیت پیشرفت فیزیکی و عملیاتی تا پایان اردیبهشت ۱۴۰۵
ارزیابیهای دقیق میدانی، دادههای مستخرج از داشبوردهای مدیریت پروژه و گزارشهای رسمی منتشر شده تا تاریخ ۳۱ اردیبهشتماه ۱۴۰۵ نشان میدهد که پروژه با وجود چالشهای عدیده اقتصاد کلان، توانسته است از مرز پیشرفت فیزیکی ۶۵ الی ۷۰ درصدی در کلانِ فاز نخست عبور کند. این رقم نشاندهنده عبور موفقیتآمیز از پیچیدهترین و پرمخاطرهترین بخشهای مهندسی عمران (یعنی حفاری زیرسطحی) است.
با پایان یافتن عملیات سفتکاری، سازه نگهبان و لاینینگ تونلها، گلوگاه اصلی پروژه تغییر ماهیت داده و به فاز روسازی، ریلگذاری و به ویژه تأمین و نصب تجهیزات الکتریکال و مکانیکال (E&M) منتقل شده است. عملیات ریلگذاری که طبق یک برنامه زمانبندی فشرده ۱۸ ماهه برنامهریزی شده بود، در بخشهای قابل توجهی از مسیر عملیاتی شده است.
مطابق دادههای در دسترس تا این مقطع، پیشرفت مرحله روسازی و ریلگذاری به طور کلی حدود ۲۰ درصد (و در برخی گزارشهای دقیقتر ۱۷٫۲۶ درصد) ارزیابی شده است و بالغ بر ۲ کیلومتر از مسیر به طور کامل ریلگذاری و تثبیت شده است.
همانگونه که پیشتر اشاره شد، شهرداری اسلامشهر با دوراندیشی موفق به تأمین ۲۱ کیلومتر ریل و ۳ دستگاه کراساوور با اعتباری بالغ بر ۱۸۳۰ میلیارد ریال شد. هماکنون جبهههای کاری متعددی در مسیر آزادگان به چهاردانگه، شاطره به چهاردانگه و شاطره به میدان نماز فعال بوده و در حال نصب و تنظیم هندسی خطوط ریلی هستند.
یکی از ابعاد برجسته فنی در این پروژه که نشان از رویکرد سیستماتیک به فرآیند راهاندازی دارد، انعقاد توافقنامه استراتژیک با گروه مپنا است. جهت تسریع در مرحله سوم پروژه که شامل تأمین و راهاندازی تجهیزات ایستگاهی، سیستمهای پیشرفته سیگنالینگ، ارتباطات، پستهای کشش برق، سامانههای تهویه مطبوع و اعلام و اطفای حریق میباشد، تفاهمنامهای با چارچوب مهندسی، تأمین، اجرا و تسهیلگری در تأمین مالی (EPC+F) منعقد شده است.
حضور یک پیمانکار و یکپارچهساز قدرتمند داخلی نظیر مپنا، اطمینانپذیری بالایی را برای همگامی نصب تجهیزات با پیشرفت عملیات سیویل فراهم میآورد، هرچند فعالشدن کامل ظرفیت این قرارداد کاملاً متکی به جریان نقدینگی و پرداخت پیشپرداختهای ارزی و ریالی است.

اقتصاد سیاسی پروژه: واکاوی چالشهای تامین مالی، بودجهریزی و تورم
مهمترین پاشنه آشیل، متغیر تعیینکننده و در عین حال پیچیدهترین بُعد در بهرهبرداری به موقع از متروی اسلامشهر، نظام تأمین مالی و جریان نقدینگی آن است. ساختار بودجهریزی این کلانپروژه، نمونهای بارز از عدم تقارن میان سطح خدمات و شعاع تأثیرگذاری پروژه (که دارای ابعاد ملی و منطقهای است) با منابع تأمین مالی (که عمدتاً محلی و متکی به عوارض شهری است) میباشد.
فشار سنگین و بیسابقه بر منابع مدیریت شهری
بر اساس اظهارات شفاف مقامات مسئول از جمله فرماندار، شهردار و مدیرعامل سازمان حملونقل ریلی اسلامشهر، از بدو آغاز عملیات اجرایی تا مقطع اردیبهشت ۱۴۰۵، بیش از ۲۵۰۰ تا ۳۰۰۰ میلیارد تومان منابع مالی در این پروژه تزریق و سرمایهگذاری شده است. نکته تاملبرانگیز و شگفتانگیز در این میان، سهم نامتقارن ارکان مختلف در تأمین این بودجه است:
بالغ بر ۹۰ تا ۹۲ درصد از کل اعتبارات هزینه شده (معادل حداقل ۲۳۰۰ میلیارد تومان)، مستقیماً از طریق درآمدهای عمومی و منابع داخلی شهرداری اسلامشهر تأمین و پرداخت شده است. این موضوع حاکی از آن است که شهرداری اسلامشهر با فداکاری بینظیری، بالغ بر ۹۵ درصد از درآمدهای جاری، عمرانی و منابع حاصل از سرمایهگذاریهای خود را به جای صرف در توسعه فضای سبز، آسفالت معابر و سایر خدمات روزمره، صرف توسعه این زیرساخت بنیادین کرده است.
در نقطه مقابل، سهم اعتبارات ملی و بودجههای تخصیصی دولت در سالهای گذشته به شدت ناچیز و ناامیدکننده بوده است. ارقام نشان میدهد که دولت تا پیش از سال ۱۴۰۳، تنها رقمی در حدود ۲۰۰ میلیارد تومان (حدود ۸ درصد کل هزینهها) به این پروژه ملی تزریق کرده است.
این عدم توازن آشکار، تداوم ارائه خدمات شهری و توسعه سایر زیرساختهای شهرستان اسلامشهر را با تهدیدی جدی مواجه ساخته است، چرا که درآمدهای شهرداری عمدتاً متکی بر منابع ناپایداری نظیر عوارض ساختوساز، جرائم کمیسیون ماده ۱۰۰ و فروش تراکم است که به شدت در برابر نوسانات اقتصاد کلان آسیبپذیر هستند.
سازوکار تأمین مالی نوین، اوراق مشارکت و بحران تورم
برای جبران این شکاف عمیق مالی و جلوگیری از توقف ماشینآلات کارگاهی، استفاده از ابزارهای نوین تأمین مالی در بازار سرمایه در دستور کار مدیریت شهری قرار گرفت. انتشار اوراق مشارکت با تضمین بازپرداخت اصل و سود توسط دولت و شهرداری، یکی از راهکارهای جبران کسری بود.
گزارشها حاکی از آن است که حداقل ۱۰۰ میلیارد تومان از طریق انتشار اوراق مشارکت با موفقیت جذب و به این پروژه تزریق شده است. علاوه بر این، درخواستهای متعددی برای انتشار اوراق جدید تا سقف ۵۰۰ میلیارد تومان دیگر نیز به سازمان برنامه و بودجه و بانک مرکزی ارائه شده است.
با این وجود، پیچیدگیهای اداری، الزامات سختگیرانه بانک مرکزی برای ارائه تضامین ملکی و هزینه بسیار بالای سود اوراق مشارکت، این ابزار را برای شهرداریهای اقماری به یک شمشیر دو لبه تبدیل کرده است.
در کنار چالش تأمین منابع، تورم ساختاری و مزمن اقتصاد ایران نقش به مراتب مخربتری در برهم زدن معادلات مالی پروژه ایفا کرده است. به گفته شهردار اسلامشهر، نوسانات شدید ارزی، تورم وارداتی در بخش تجهیزات الکترومکانیکال و همچنین قطعی مکرر برق کارخانجات تولیدی در فصول پیک مصرف، منجر به افزایش بیسابقه و ۳۰۰ درصدی قیمت مصالح پایهای نظیر فولاد، سیمان، کابلهای انتقال برق و قطعات پیشساخته شده است.
این شوکهای قیمتی، برآوردهای اولیه پروژه را به شدت مخدوش ساخته و قراردادهای پیمانکاری را نیازمند تعدیلهای سنگین مالی کرده است.
برآورد متولیان و کارشناسان اقتصاد مهندسی تا اردیبهشت ۱۴۰۵ نشان میدهد که برای تکمیل فاز نخست، اجرای کامل روسازی و از همه مهمتر، خرید و نصب تجهیزات وارداتی و داخلی ایستگاهها و سیستم سیگنالینگ، نیاز فوری و غیرقابل انکاری به حداقل ۲۰۰۰ میلیارد تومان اعتبار تازه و نقدینگی وجود دارد.
نقطه امیدبخش: مصوبات استانی و تخصیصهای راهبردی دولت
با درک ابعاد بحران مالی پروژه و احتمال توقف آن در حساسترین مرحله، سفر استانی مسعود پزشکیان، رئیس جمهور به شهرستان اسلامشهر در اسفندماه ۱۴۰۳ نقطه عطفی در حوزه تأمین مالی و نگاه حاکمیتی به این پروژه محسوب میشد. در جریان این سفر و بازدیدهای میدانی، تسریع در راهاندازی مترو به عنوان اصلیترین، فوریترین و حیاتیترین مطالبه مردمی از دولت چهاردهم مطرح شد.
ثمره این تعاملات، تصویب و تخصیص مبلغ ۱۵۰۰ میلیارد تومان اعتبار حمایتی ویژه برای تسریع در تکمیل متروی اسلامشهر بود. فرماندار اسلامشهر در جلسات شورای اداری تأکید کرد که بخشی از این اعتبار عظیم، مستقیماً به رفع گرههای مالی تکمیل ایستگاه متروی چهاردانگه اختصاص خواهد یافت تا پیوستگی مسیر ریلگذاری حفظ شود.
علاوه بر این، مجلس شورای اسلامی نیز مبلغ ۱۶۷ میلیارد تومان اعتبار اختصاصی برای تسریع عملیات روسازی و ریلگذاری تصویب کرده است. میزان نقدشوندگی، زمانبندی تخصیص و نحوه تزریق این منابع ۱۵۰۰ میلیارد تومانی در ماههای پیشرو از سال ۱۴۰۵، اصلیترین و یگانه شرط تحقق سناریوهای خوشبینانه افتتاح پروژه خواهد بود.
پیامدهای کلان اجتماعی، اقتصادی، زیستمحیطی و چالشهای منابع انسانی
تحلیل استراتژیک و ارزیابی اثرات کلانپروژه متروی اسلامشهر، بدون توجه به اثرات سرریز آن در منطقه و پایتخت، تحلیلی ناقص خواهد بود. اتصال این خط ریلی سنگین به شبکه متروی تهران، فراتر از یک زیرساخت جابهجایی مسافر، محرکی قدرتمند برای توسعهای همهجانبه است.
صرفهجویی عظیم در یارانههای پنهان اقتصاد انرژی
اقتصاد حملونقل در ایران به شدت با یارانههای پنهان حاملهای انرژی گره خورده است. بر اساس دادههای مطالعاتی و مدلسازیهای ترافیکی انجام شده، با انتقال روزانه دهها هزار مسافر از خودروهای شخصی تکسرنشین و شبکه فرسوده، پرمصرف و آلاینده اتوبوسرانی و تاکسیرانی جادهای به شبکه پاک و برقی مترو، سالانه بالغ بر ۱۷ میلیون دلار صرفهجویی مستقیم و خالص در مصرف سوختهای فسیلی در سطح ملی رقم خواهد خورد.
این صرفهجویی ارزی عظیم، نه تنها به نفع ترازنامه ارزی وزارت نفت خواهد بود، بلکه در صورت اجرای مکانیزمهای قانونی نظیر ماده ۱۲ قانون رفع موانع تولید رقابتپذیر، میتواند در میانمدت موجب بازگشت سرمایه و توجیهپذیری کامل اقتصادی پروژه برای حاکمیت گردد.
گشایش گرههای کور ترافیکی و ارتقای شاخصهای زیستمحیطی
همانطور که در مقدمه اشاره شد، کریدور جنوب غربی پایتخت یکی از پرتراکمترین و ملتهبترین محورهای ورودی تهران است. بهرهبرداری از فاز نخست متروی اسلامشهر بار ترافیکی و تراکم خفهکننده بزرگراه آیتالله سعیدی، تقاطعهای غیرهمسطح آزادگان و مسیرهای شریانی منتهی به محور نواب را به شدت کاهش خواهد داد.
این کاهش حجم تردد خودروهای بنزینی و دیزلی، به صورت مستقیم و فوری بر کاهش انتشار آلایندههای خطرناک نظیر ذرات معلق کمتر از ۲٫۵ میکرون (PM2.5) و اکسیدهای نیتروژن در اتمسفر مناطق جنوبی و جنوب غربی تهران اثرگذار است و شاخص کیفیت هوا (AQI) را در این مناطق بهبود میبخشد.
همچنین زمان سفرهای درونشهری که در ساعات پیک صبحگاهی و عصرگاهی به بیش از دو ساعت نیز میرسد، با استفاده از مترو به طرز چشمگیری و تا حد چند ده دقیقه تقلیل مییابد که این امر تأثیر مستقیمی بر کاهش استرس و ارتقای سلامت روان شهروندان دارد.
چالشهای پنهان: مدیریت منابع کارگاهی و حقوق نیروی انسانی
اجرای پروژههای عمرانی با این وسعت و پیچیدگی، نیازمند مدیریت دقیق منابع انسانی و حفظ روحیه و بهرهوری هزاران کارگر، تکنسین و مهندس است. با وجود دستاوردهای بینظیر ملی همچون ثبت رکورد ۱۴۶۰۷۲۰ نفر-ساعت کارکرد بدون هیچگونه حادثه ایمنی در مرحله حفاری تونل، نوسانات شدید مالی و تورم، بحرانهایی را نیز در سطح کارگاهی پدید آورده است.
در زمستان سال ۱۴۰۴، اخباری نگرانکننده مبنی بر تأخیر ۵ ماهه در پرداخت حقوق، دستمزد و معوقات بیمهای کارگران پروژهای و پیمانکاری شاغل در سایت ایستگاه میدان نماز منتشر شد که بازتابهای زیادی در رسانههای کارگری و اجتماعی داشت.
کارگران معترض از فشارهای خردکننده معیشتی و وضعیت نامشخص شغلی گلایه داشتند. مدیریت کارگاه و سرپرستی پیمانکار پروژه در پاسخ به این بحران، با انتشار جوابیهای رسمی ضمن تأیید تلویحی مشکلات ناشی از شرایط تورمی اقتصاد، افزایش سرسامآور قیمت ماشینآلات و تأخیر در تزریق بودجههای عمرانی کارفرما، تعهد کرد که با پرداخت حقوق یک ماه و تصفیه حساب بیمه، مابقی معوقات انباشته را ظرف مدت دو ماه تسویه کند.
این قبیل چالشها و تنشهای کارگری، نشاندهنده شکنندگی شدید زنجیره تأمین در پروژههای عمرانی است و ضرورت حیاتی پایدارسازی جریان منابع مالی را برای جلوگیری از افت بهرهوری و توقف پروژهها گوشزد میکند.
علاوه بر مسائل حساس منابع انسانی، چالشهای ژئوتکنیکی نیز به صورت گهگاه در طول مسیر رخ کرده است. پدیده نشست و فرونشست موضعی زمین در برخی مقاطع حساس، نظیر فرونشست ریفیوژ میانی پل زیرگذر بلوار بسیج اسلامشهر که به دلیل تداخل با مسیر مترو رخ داد و نیازمند ایمنسازی فوری و حضور سریع عوامل تخصصی آتشنشانی و ایمنی مترو بود ، ضرورت پایش مستمر و ابزاردقیق (Monitoring) سطح زمین و ساختمانهای مجاور در محور تونلهای حفر شده را بیش از پیش نمایان میسازد.
چشمانداز آینده، سناریوهای بهرهبرداری و الزامات ناوگان در افق ۱۴۰۵
با عنایت به وضعیت موجود و پیشرفتهای حاصل شده تا پایان اردیبهشت ۱۴۰۵، ارزیابی دقیق زمانبندی راهاندازی و مسافرگیری نهایی این پروژه، مستلزم بررسی تمامی متغیرهای کلان و تدوین سناریوهای محتمل است. مدیران پروژه، همواره و به درستی، کلمه کلیدی «به شرط تأمین بهموقع اعتبارات» را به عنوان پیشنیاز قطعی هرگونه وعده افتتاح مطرح میکنند.
۱٫ سناریوی خوشبینانه و تسریعیافته (افتتاح ضربتی تا پایان ۱۴۰۵)
در صورتی که اعتبار مصوب و حیاتی ۱۵۰۰ میلیارد تومانی حاصل از سفر ریاستجمهوری به طور کامل و بدون بوروکراسی فرساینده در نیمه نخست سال ۱۴۰۵ به حساب پروژه واریز شود و منابع مالی مکمل حاصل از اوراق مشارکت و بودجههای جاری شهرداری نیز (که مجموعاً نیاز ۲۰۰۰ میلیارد تومانی را پوشش میدهند) محقق شود؛ پیشبینی کارشناسی حاکی از آن است که عملیات تست سرد (Cold Test) و تست گرم (Hot Test) تجهیزات و خطوط در اواسط تا اواخر پاییز سال ۱۴۰۵ با موفقیت انجام پذیرد.
در این سناریوی مطلوب، اتصال فیزیکی و سیگنالینگ تونلها به ایستگاه متروی آزادگان تا مهرماه ۱۴۰۴ (بخش زیرساختی) محقق شده و فاز نخست پروژه شامل ایستگاههای میدان نماز و چهاردانگه به طور کامل و ایستگاه شاطره به صورت عبوری تا دهه فجر سال ۱۴۰۵ و یا حداکثر در اسفندماه همین سال با ظرفیت جابهجایی روزانه ۱۸۰ هزار مسافر رسماً افتتاح و به شبکه متروی تهران متصل خواهد شد.
۲٫ سناریوی واقعبینانه متمایل به بدبینانه (افتتاح در ۱۴۰۶ و تشدید هزینهها)
از سوی دیگر، چنانچه روند تخصیص اعتبارات دولتی در هزارتوی بوروکراسی اداری متوقف شود، یا تورم مصالح و تجهیزات وارداتی باز هم هزینههای پیمانکاری را از پیشبینیها فراتر ببرد، تکمیل فاز نصب و راهاندازی تجهیزات پیشرفته سیگنالینگ، پستهای کشش برق و سیستمهای تهویه ایستگاهی (که در تعهدات ارزی و ریالی مپنا قرار دارد) با تأخیر مواجه خواهد شد. در این سناریو، افتتاح عملیاتی مترو با امکان مسافرگیری ایمن و کامل، به طور قطع به نیمه دوم سال ۱۴۰۶ و یا فراتر از آن موکول میگردد.
تبعات این تأخیر فاجعهبار خواهد بود. علاوه بر تشدید حس بیاعتمادی و بدبینی عمومی که در پی وعدههای مکرر و محققنشده پیشین شکل گرفته است ، هزینههای ثابت کارگاهی و لزوم اعمال ضرایب تعدیل تورمی به قراردادهای پیمانکاران، هزینه نهایی تکمیل پروژه را دهها درصد افزایش داده و بار مالی غیرقابل جبرانی را بر اقتصاد نحیف شهرداری اسلامشهر تحمیل خواهد کرد.
معمای لاینحل ناوگان: تأمین واگنهای مسافربری
نکته بسیار حائز اهمیت و کلیدی که در هیجان افتتاح سازههای عمرانی در اغلب پروژههای ریلی کشور مغفول میماند، مسئله تأمین ناوگان حرکتی (Rolling Stock) است. حتی با تکمیل بینقص تونلها، ریلگذاری و ایستگاههای مجلل، حرکت قطار و جابهجایی مسافر نیازمند واگنهای استاندارد است. بر اساس توافقات و تفاهمنامههای اولیه، وظیفه خطیر تأمین ناوگان برای خط متروی اسلامشهر مستقیماً بر عهده دولت و شهرداری کلانشهر تهران است و شهرداری اسلامشهر در این خصوص تعهدی ندارد.
با توجه به قراردادهای عظیم اخیر مدیریت شهری تهران برای واردات ناوگان از طریق فاینانسهای خارجی (نظیر سرمایهگذاری ۹۰۰ میلیون یورویی چین برای بیش از ۶۰۰ واگن) و همچنین پیشبرد طرح استراتژیک «قطار ملی مترو» با عمق ساخت داخل بیش از ۸۵ درصد که از سالهای ۱۴۰۲ و ۱۴۰۳ با جدیت پیگیری شده است ، انتظار میرود که مدیریت کلان کشور، سهمیه مشخص و مستقلی از این ناوگان جدید را به خط ۳ و امتداد جنوبی آن به سمت اسلامشهر تخصیص دهد.
در غیر این صورت، استفاده از واگنهای محدود فعلی خط ۳، منجر به افزایش شدید سرفاصله حرکتی قطارها شده و عملاً کارایی و جذابیت متروی اسلامشهر را برای مسافران کاهش خواهد داد.
کلانپروژه متروی اسلامشهر، نمادی روشن و ملموس از تلاقی ارادههای محلی، مهندسی بومی و تلاش برای حل یک معضل مزمن با ابعاد ملی است. بررسی جامع، فنی و همهجانبه این پروژه در نقطه کنونی (پایان اردیبهشت ۱۴۰۵) به وضوح نشان میدهد که بخشهای عمرانی، سیویل و حفاریهای سنگین و پیچیده زیرزمینی با موفقیت کامل و ثبت رکوردهای چشمگیر مهندسی پشت سر گذاشته شده است. پیشرفت ۶۵ تا ۷۰ درصدی کل فاز نخست، اتمام قطعی حفاریها و عبور از مرز ۲۰ درصد در حوزه حیاتی ریلگذاری، مستندات غیرقابل انکاری بر این مدعاست.
با این وجود، عبور موفقیتآمیز از خط پایان و بریدن روبان افتتاح، در گرو یک شیفت استراتژیک و دگردیسی در نظام مدیریت و تأمین مالی پروژه در ماههای سرنوشتساز پیشرو است. اتکای مطلق به درآمدهای محدود، شکننده و ناپایدار یک شهرداری محلی برای ساخت زیرساختی کلان که سالانه حداقل ۱۷ میلیون دلار صرفهجویی ارزی مستمر برای کلاناقتصاد کشور به ارمغان میآورد، رویکردی عمیقاً ناپایدار، غیرمنطقی و از منظر اقتصاد سیاسی، ناعادلانه است.
بر اساس تحلیلهای چندوجهی ارائه شده در این گزارش، توصیههای راهبردی و اکشنپلانهای زیر جهت تضمین بهرهبرداری قطعی پروژه در افق تعیینشده پایان ۱۴۰۵ و جلوگیری از فرسایش سرمایههای ملی ارائه میگردد:
۱٫ نقدشوندگی فوری و بیقیدوشرط مصوبات ملی: تخصیص بدون وقفه، کامل و یا مرحلهبندیشده و دقیقِ اعتبار ۱۵۰۰ میلیارد تومانی مصوب سفر استانی ریاستجمهوری، باید به عنوان اولویت نخست و خط قرمز سازمان برنامه و بودجه کشور در قبال مناطق حاشیهای تهران قرار گیرد. تزریق این منابع برای فعالسازی کامل قرارداد EPC مپنا جهت اجرای بیوقفه سیستمهای سیگنالینگ و تهویه حیاتی است.
۲٫ تشکیل صندوق توسعه زیرساختهای منطقهای: برای تأمین مالی فاز دوم پروژه (از میدان نماز تا میدان قائم) و طرحهای امتداد آن به سمت رباطکریم و بهارستان، ایجاد یک نهاد مالی یا کنسرسیوم مشترک میان شهرداریهای مسیر، استانداری تهران و وزارت راه و شهرسازی الزامی است تا بار مالی توسعه زیرساختهای حاکمیتی از دوش یک نهاد منزوی برداشته شود.
۳٫ تسهیل رگولاتوری در صدور اوراق مالی: تسریع در روند بروکراسی بانک مرکزی و وزارت اقتصاد برای صدور، تضمین و تنزیل اوراق مشارکت مرتبط با توسعه ریلی جنوب غرب استان تهران، با پذیرش تضامین ترکیبی به جای وثایق صرفاً ملکی از سوی شهرداری.
۴٫ تدوین پیوست بهرهبرداری و ناوگان: همزمان با عملیات تکمیل فیزیکی ایستگاهها، پروتکلهای حقوقی و فنی بهرهبرداری، نگهداری (O&M) و یکپارچهسازی سیستمهای بلیطفروشی با شرکت بهرهبرداری راهآهن شهری تهران و حومه باید نهایی شده و سهمیه قطعی واگنهای این خط از خریدهای جدید ملی یا خارجی در اسناد دولتی تضمین و ابلاغ گردد.
متروی پرتقاضای اسلامشهر اکنون در یک قدمی ایستگاه پایانی توسعه زیرساختی خود قرار گرفته است. تحقق این رویای دیرینه و استراتژیک، نه تنها کیفیت زندگی، هوای پاک و زمان گرانبهای صدها هزار شهروند زحمتکش را ارتقا میبخشد، بلکه الگویی موفق، قابل اتکا و بومی از توسعه زیرساختهای اقماری کلانشهرها را در تاریخ مهندسی شهری کشور به ثبت خواهد رساند.
قطار توسعه در جنوب غرب پایتخت اکنون صرفاً نیازمند آخرین تزریقهای هدفمند مالی است تا سوت آن، نویدبخش پایان دههها ترافیک و خستگی در تونلهای تاریک، اما امیدبخش اسلامشهر باشد.
انتهای پیام/
